廣東板式橡膠伸縮縫安裝方法還是比較簡單的!
板式橡膠伸縮縫安裝方法比較簡單,安裝方法如下:

45型板式橡膠伸縮縫
1、安裝預備 檢查梁端縫隙及預埋件情況,清理梁端、頂面,梁端不平齊處應子以修整,以便設置兩端模板,梁體頂面用水沖刷干凈。

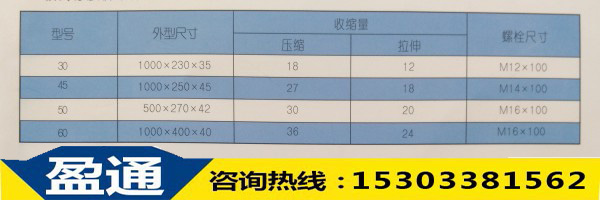

板式橡膠伸縮縫尺寸表
2、立兩端模板、樣板兩端模板中間用硬質泡沫塑料板擠緊,其頂部與安頓橡膠板的設計底面高程平行,嚴格檢查有無漏漿的縫隙,并及時進行處理墊補,以保證板式橡膠伸縮縫隙內無混凝土灌人,防止影響梁體的水平位移。樣板按算定的安裝定位值制作,并在兩側螺栓中央處鉆孔,將M18錨固螺栓放入樣板孔內固定,根據設計要求樣板孔與預理鋼筋點焊定位。螺栓之間的位置偏差應小于1毫米,并不得有累積偏差,泛起樣板面高程應與橋面設計標高一致,同時焊接好加強角鋼等結構件,全部校準后,方可焊實。
3、澆筑混凝土即澆筑伸縮裝置底部的混凝土,同時澆筑兩側500毫米范圍內的混凝土過渡段,混凝土強度等級不應低于C40 ,澆筑時需振搗密實,以防結構中有浮泛和夾灰現象,影響伸縮裝置的使用壽命。
4、拆除樣板及兩端模板待混凝土初凝后,將樣板掏出,再將兩端模板中間的硬質泡沫塑料板鑿除,用強度等級較高的砂漿找平,安裝橡膠板部位。
5、安裝橡膠板式伸縮縫待混凝土干燥后,在安裝平面涂布防水密封膠,并按定位值將橡膠板進行預壓縮,螺孔對準預埋螺栓就位。逐個擰緊螺母,留意在螺栓上墊放腰圓墊圈與彈簧墊圈,然后在螺栓孔內注人適量防水膠,加螺母蓋與橡膠板平齊。
